Baugrube mit Bagger und Lkw bei Erdarbeiten für Aushub und Abtransport

Erdarbeiten-Angebot richtig lesen: Wo bei Aushub, Entsorgung und Verfüllung Zusatzkosten entstehen

Ob ein Erdarbeiten-Angebot belastbar ist, entscheiden Mengenansatz, Bodenbeschaffenheit, Transport- und Annahmeweg, Wasserhaltung und Verdichtung.

Zwei Angebote für dieselbe Baugrube können unterschiedliche Leistungen umfassen: eines nur Lösen und Laden, das andere zusätzlich Abfuhr, Annahmegebühren, Zwischenlagerung, Verfüllmaterial und Verdichtung. Der niedrigere Gesamtpreis ist deshalb nicht automatisch günstiger.

Wer ein Baggerunternehmen für Erdarbeiten anfragt, muss prüfen, welche Mengen, Bodenbereiche, Transportwege und Nebenleistungen kalkuliert wurden.

01

Kalkulationsgrundlagen: Planstand, Baugrund und Baustellenlogistik

Die Kalkulation benötigt einen eindeutig bezeichneten Planstand. Aus den zugrunde liegenden Unterlagen muss die Baugrubengeometrie mit Tiefe, Breite, Arbeitsräumen, Böschungen, Gräben, Rampen und Bodenaustauschzonen ableitbar sein. Das Angebot muss außerdem regeln, wie spätere Planänderungen im Mengenansatz berücksichtigt werden.

Planunterlagen

Lage, Höhen und Schnitte bestimmen die Geometrie.

Erforderlich sind in der Regel ein aktueller Lageplan, relevante Grundrisse und Schnitte, Gründungs- oder Kellerpläne sowie Angaben zu Gelände, Straße, Zufahrt und späteren Außenflächen. Auch die Architekturplanung vor dem Bauantrag liefert dafür wichtige Grundlagen.

Baugrund

Boden und Wasser müssen vor der Kalkulation eingeordnet sein.

Der geotechnische Bericht muss Schichtenaufbau, bautechnische Eigenschaften, Grund- oder Schichtenwasser und erkennbare Besonderheiten beschreiben. Vorhandene umwelttechnische Untersuchungen gehören ebenfalls in die Anfrage.

Baustelle

Zufahrt, Arbeitsraum und Aufstellflächen beeinflussen das Verfahren.

Fotos und Maße der Zufahrt, Grundstücksgrenzen, Nachbarbebauung, Leitungen, Freileitungen, mögliche Lagerflächen und der vorgesehene Ladepunkt zeigen, welche Maschinen und Fahrzeuge tatsächlich eingesetzt werden können.

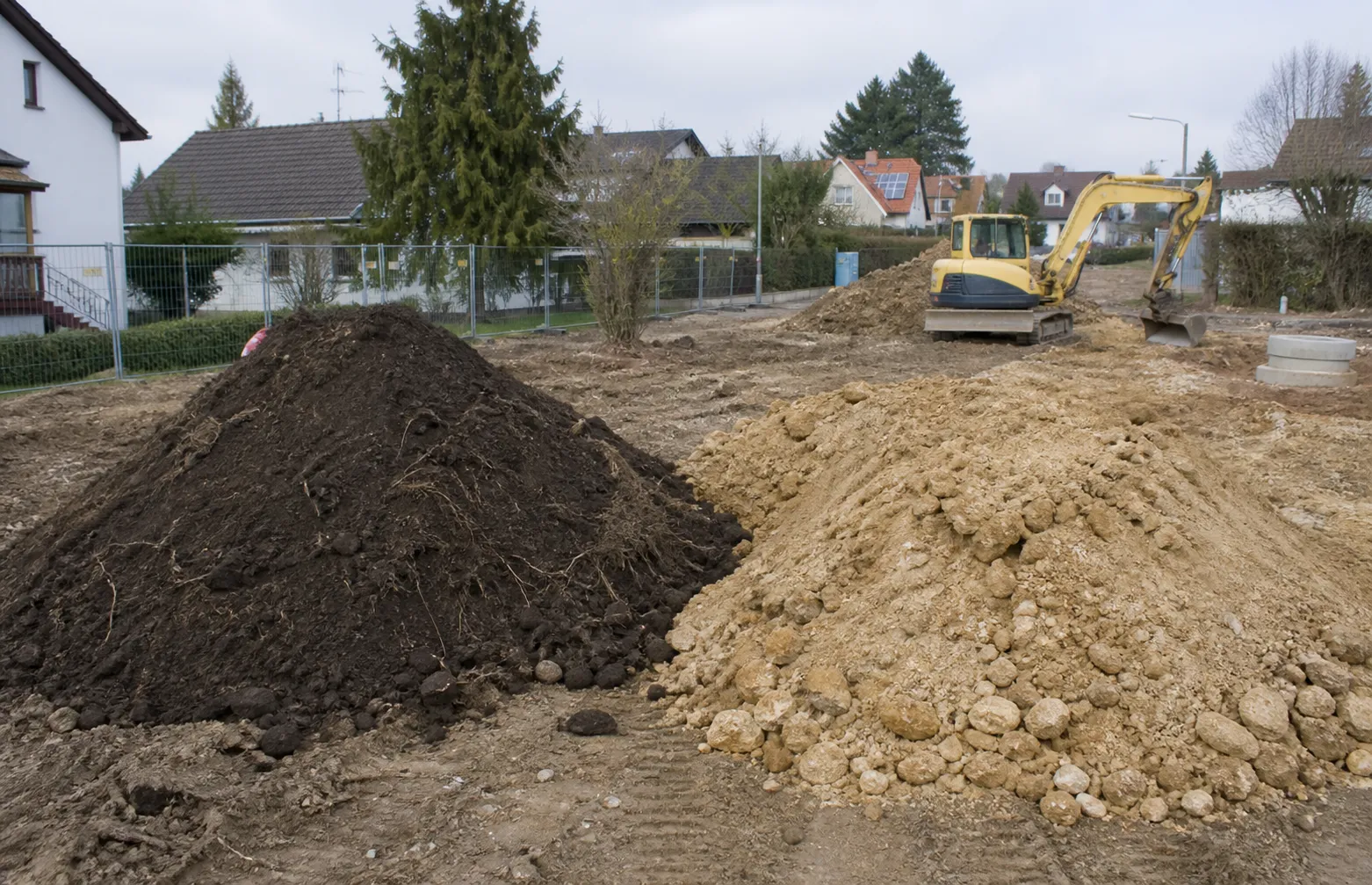

Getrennter Oberboden und Bodenaushub auf einer Baustelle vor Abtransport und Wiederverwendung
Getrennte Haufwerke für Oberboden, wiederverwendbaren Aushub und abzufahrendes Material sichern Verwertungswege und vermeiden zusätzliche Transporte.
02

Aushubmenge: Geometrie, Auflockerung und Abrechnungseinheit

Die Baukörpergröße entspricht nicht dem Aushubvolumen. Je nach Planung kommen Arbeitsräume, Böschungen, Oberbodenabtrag, Gräben, Vertiefungen, Rampen sowie Mehrtiefen für Bodenaustausch oder Sauberkeitsschichten hinzu.

Für jede Position müssen Abrechnungseinheit und Mengenermittlung feststehen. Abgerechnet werden kann etwa in Kubikmetern im gewachsenen Zustand, losem Schüttvolumen, Tonnen laut Waage oder dokumentierten Lkw-Ladungen. Nur so lässt sich die Schlussmenge prüfen.

Gewachsener Boden

Das geometrische Volumen wird aus der Baugrube ermittelt.

Grundlage sind Planmaße, Höhen und die vorgesehene Baugrubengeometrie. Ein prüfbares Aufmaß setzt dokumentierte Ist-Abmessungen voraus.

Gelöster Boden

Beim Lösen nimmt der Hohlraumanteil im Boden zu.

Der Boden beansprucht auf dem Lkw oder im Zwischenlager mehr Raum als im ungestörten Zustand. Der dafür verwendete Auflockerungsansatz muss zum Material passen und im Angebot benannt sein.

Transport und Waage

Volumen und Gewicht begrenzen den Lkw unterschiedlich.

Schweres oder nasses Material erreicht die zulässige Nutzlast, bevor die Mulde voll ist; bei leichterem Material begrenzt das nutzbare Muldenvolumen den Transport. Schüttdichte, Feuchte, Nutzlast und Ladevolumen müssen als Kalkulationsannahmen nachvollziehbar sein.

03

Umgang mit Bodenaushub

Aushub ist nicht automatisch Deponiematerial. Je nach den technischen Eigenschaften, der umwelttechnischen Einstufung, dem Bauablauf und dem verfügbaren Platz kann er auf dem Grundstück wiederverwendet, zwischengelagert, andernorts verwertet oder beseitigt werden.

Materialströme sind getrennt zu halten: Oberboden, natürlicher Unterboden, Auffüllungen sowie Bauschutt, Asphalt, Betonreste und auffälliges Material. Vermischung kann Verwertungswege ausschließen und höhere Entsorgungskosten verursachen.

Untersuchungsumfang und Nachweise richten sich nach dem vorgesehenen Umgang. Bei der Wiederverwendung auf dem Grundstück sind Einbaubereich und Standortbedingungen maßgeblich. Ist eine externe Abgabe vorgesehen, müssen erforderliche Analytik und Bewertung zusätzlich zu den Annahmekriterien des Empfängers passen.

Materialmanagement

Trennen, prüfen und den vorgesehenen Umgang festlegen.

Wiederverwendung

Geeigneter Boden kann Abfuhr und Zukauf reduzieren.

Dafür muss feststehen, wo das Material später eingebaut wird, ob es technisch und umwelttechnisch geeignet ist und wie es bis dahin getrennt gelagert wird. Oberboden ist für die spätere Nutzung gesondert zu erhalten und vor Vermischung sowie unnötiger Verdichtung zu schützen.

Zwischenlagerung

Lagern ist keine kostenfreie Zwischenlösung.

Zwischenlagerung benötigt geeignete Fläche und ein erneutes Aufnehmen des Materials. Haufwerksbildung, getrennte Lagerung und zusätzlicher Geräteeinsatz müssen einkalkuliert werden.

Verwertung

Annahmestelle und Einbauweg müssen zum Material passen.

Für eine Verwertung können Untersuchungen und Einstufungen sowie der Nachweis erforderlich sein, dass das Material die Annahmekriterien der vorgesehenen Stelle erfüllt. Eine Laboranalyse allein garantiert noch keine Annahme.

Beseitigung

Deponierungskosten umfassen mehr als die Annahmegebühr.

Hinzu kommen Beladung, Transportentfernung, Fahrzeugart, Wartezeit, Wiege- und Begleitunterlagen sowie mögliche Mehrkosten für belastetes, nasses oder schlecht handhabbares Material. Der kalkulierte Weg zur Beseitigung muss im Angebot benannt sein.

04

Die Bodenbeschaffenheit bestimmt Verfahren und Aufwand

Die Bodenbeschaffenheit beeinflusst Lösbarkeit, Böschbarkeit, Wasserempfindlichkeit, Ladeverhalten, Transportgewicht und Verdichtbarkeit. Die Angabe „normal lösbarer Boden“ bildet diese Eigenschaften nicht ausreichend ab.

Bei VOB-orientierten Leistungsverzeichnissen werden Boden und Fels über Homogenbereiche beschrieben. Auch bei privaten Bauvorhaben sollten die relevanten Eigenschaften projektbezogen benannt werden. Die geotechnische Beschreibung betrifft das Bauverhalten; die umwelttechnische Einstufung bewertet dagegen Schadstoffgehalte und mögliche Verwertungswege. Beide erfüllen unterschiedliche Zwecke.

Das Angebot muss die kalkulierten Bodenbereiche, bekannte Hindernisse und Regeln für Abweichungen nennen. Für den Umgang mit unbekannten Auffüllungen oder unerwartetem Fels sind Vorgehen und Einheitspreise festzulegen.

Bindige Böden

Lehm, Schluff und Ton reagieren stark auf den Wassergehalt.

Nasses Material kann am Löffel haften, Fahrzeuge schneller an ihre Gewichtsgrenze bringen und für einen späteren lagenweisen Einbau ungeeignet sein. Trocknung, Zwischenlagerung oder Austausch können zusätzliche Arbeit auslösen.

Nichtbindige Böden

Sand und Kies sind oft gut lösbar, stellen aber andere Anforderungen.

Je nach Lagerungsdichte und Wasserzutritt können Böschungen nachrutschen oder Wasser in die Baugrube nachströmen. Förderweg, Baugrubensicherung und Planumsstabilität müssen deshalb gemeinsam betrachtet werden.

Auffüllungen & Hindernisse

Fremdstoffe, alte Fundamente und große Steine ändern das Verfahren.

Beton, Mauerwerk, Asphalt, Wurzeln, Leitungsreste oder blockiges Material können Sortierung, Hydraulikhammer, andere Löffel, zusätzliche Transporte und getrennte Annahmewege erforderlich machen.

05

Wasserhaltung, Baugrubensicherung und Baustellenlogistik getrennt kalkulieren

Mehrkosten entstehen häufig durch Baustellenlogistik, Wasser und Baugrubensicherung. Begrenzte Aufstellflächen, fehlende Lkw-Zufahrt, Wasserzutritt oder Verbau verändern Gerätewahl, Bauablauf und Aushubmenge.

Das Angebot muss ausweisen, ob Maschinenan- und -abtransport, Zufahrtsschutz und -reinigung, Verkehrssicherung, Wartezeiten, Materialumschlag auf dem Grundstück sowie das Vorhalten von Pumpen oder Sicherungssystemen enthalten sind.

Baustellenlogistik

Zufahrt und Ladepunkt bestimmen Maschinen und Transport.

Breite, Höhe, Tragfähigkeit, Kurven, Gefälle, Oberleitungen, Straßenrand, Wendemöglichkeit und Aufstellfläche müssen zum Fahrzeug passen. Muss Material mit einem kleineren Gerät vorgelegt oder über das Grundstück umgesetzt werden, entstehen zusätzliche Arbeitsgänge.

Wasserhaltung

Pumpen ist nur ein Teil der Leistung.

Zu klären sind Art und erwartete Dauer der Wasserhaltung, Pumpensumpf oder Drainage, Filterung, Ableitung, mögliche Absetzbehälter, Stromversorgung, Kontrolle und die zulässige Einleitstelle. Auch Niederschlags- und Schichtenwasser können Stillstand oder Nacharbeit verursachen.

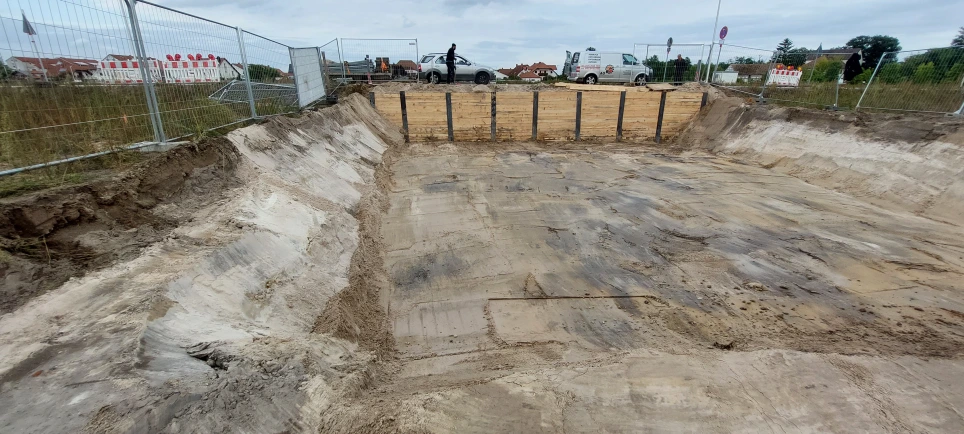

Böschung oder Verbau

Sicherung verändert Fläche, Menge und Bauablauf.

Eine geböschte Baugrube benötigt seitlich mehr Platz und erzeugt mehr Aushub. Ein Verbau reduziert den Flächenbedarf, bringt aber Planung, Lieferung, Einbau, Vorhaltung und Rückbau des Systems mit sich. Boden, Wasser, Baugrubentiefe, Nachbarbebauung, Verkehrslasten und verfügbarer Raum bestimmen, welches Sicherungskonzept erforderlich ist.

06

Verfüllung und Tragschichten müssen als Einbauleistung beschrieben sein.

Die Erdarbeiten enden nicht mit der Abfuhr. Arbeitsräume sind wieder zu verfüllen; unter Bodenplatten, Einfahrten, Terrassen und Wegen können Austausch-, Frostschutz- oder Tragschichten erforderlich sein. Material, Einbaudicke, Verdichtung und Nachweis sind je Bereich festzulegen. Eine frühe Außenanlagenplanung ermöglicht die gemeinsame Abstimmung.

„Verfüllung inklusive“ ist zu ungenau. Erforderlich sind Materialart und Herkunft, Menge und Einheit, die Schichtdicke mit Angabe, ob sie im losen oder verdichteten Zustand gilt, sowie das Einbauverfahren.

Angeliefertes Material wird häufig in Tonnen oder losem Volumen berechnet, die fertige Schicht dagegen nach verdichtetem Volumen oder aus Fläche und verdichteter Dicke ermittelt. Das Angebot muss diese Bezugsgrößen eindeutig zuordnen.

Material

Nicht jeder Aushub eignet sich für jeden Einbaubereich.

Technische und umwelttechnische Eignung sowie der Feuchtezustand müssen zum vorgesehenen Einbaubereich passen. Andernfalls fallen Kosten für Abfuhr und Ersatzmaterial an.

Lagenweiser Einbau

Verdichtung braucht definierte Schichten und Arbeitsraum.

Material wird nicht einfach bis zur Endhöhe eingefüllt. Einbaudicken, Verdichtungsgerät, Feuchtezustand und sensible Bereiche an Abdichtung, Dämmung, Leitungen oder Drainage müssen berücksichtigt werden. Engstellen können Handgeräte und mehr Zeit erfordern.

Nachweis

„Verdichtet“ ist ohne Ziel und Prüfung nicht messbar.

Plan und Angebot müssen Zielwert, Prüfverfahren, Prüfschicht, Prüfpunkte und Häufigkeit festlegen. Je nach Vorgabe kommen Dichteprüfungen mit Bezug zur Proctordichte oder statische beziehungsweise dynamische Plattendruckversuche in Betracht.

07

Nachträge mit klaren Bezugsgrößen begrenzen

Baugrunderkundungen erfassen den Untergrund nur punktuell; Abweichungen bleiben möglich. Das Angebot muss deshalb Grundleistungen und Bedarfspositionen getrennt ausweisen und für definierte Mengenänderungen oder Zusatzfälle Einheitspreise nennen.

Einheitspreise sind besonders für Mehrmengen, zusätzliche Transporte, andere Annahmekategorien, Wasserhaltung, Verbau und zusätzliches Verfüllmaterial nötig. Bei Transport und Annahme müssen kalkulierte Entfernung, Annahmestelle und Preisgültigkeit dokumentiert sein.

Zur Abrechnung gehören – soweit einschlägig – Aufmaße der Baugrube, dokumentierte Planumshöhen, Wiege- und Lieferscheine, Annahmebelege, die Zuordnung der Materialströme, Verdichtungsnachweise sowie Fotos und Tagesberichte zu Abweichungen.

Leistungsgrenze

Enthaltene und ausgeschlossene Arbeiten müssen benannt sein.

Für Baustelleneinrichtung, Aushub, Sortierung, Transport, Annahme, Zwischenlagerung, Wiedereinbau, Verdichtung, Prüfung und Dokumentation muss feststehen, was enthalten oder ausgeschlossen ist.

Änderung

Abweichungen vor der Fortsetzung dokumentieren.

Bei abweichenden Bodenverhältnissen, auffälligem Material oder Mehrmengen sind Ursache, Menge, Fotos, geänderter Materialweg und Preisansatz vor Fortsetzung der betroffenen Leistung abzustimmen und zu dokumentieren.

Aufmaß

Die Schlussrechnung braucht eine einheitliche Mengenlogik.

Für jede Position muss die Abrechnungsmethode vertraglich feststehen: geometrisches Aufmaß, digitales Geländemodell, Wiegeschein oder Ladungsliste. Ein Wechsel der Bezugsgröße erschwert die Prüfung.

Checkliste

Diese sechs Punkte müssen vor der Beauftragung geklärt sein.

01

Aktueller Planstand mit Lageplan, Schnitten, Höhen, Baugrubengeometrie, Arbeitsräumen und vorgesehenem Sicherungsverfahren.

02

Baugrundbeschreibung, Wasserverhältnisse, erkennbare Auffüllungen sowie vorhandene umwelttechnische Untersuchungen und deren Bezug zum geplanten Annahmeweg.

03

Mengen und Einheiten je Position: Kubikmeter im gewachsenen Zustand, loses Transportvolumen, Tonnen oder Ladungen sowie die Methode des späteren Aufmaßes.

04

Trennung und Umgang mit jedem Materialstrom: Wiederverwendung, Zwischenlagerung, Verwertung oder Beseitigung – mit Transportweg, Annahmestelle, Gebühren und erforderlichen Nachweisen.

05

Baustellenlogistik und Zusatzleistungen: Zufahrt, Aufstellfläche, Maschinenantransport, Wasserhaltung, Böschung oder Verbau, Verkehrssicherung, Reinigung und Wartezeiten.

06

Verfüllmaterial, Schichtaufbau, Schichtdicke im verdichteten Zustand, Einbauverfahren, Prüfungen, Einheitspreise für Abweichungen und die abzugebende Abschlussdokumentation.

Wann ein Erdarbeiten-Angebot vergleichbar ist

Vergleichbar sind Angebote erst, wenn Planstand, Baugrubengeometrie, Bodenbereiche, Mengeneinheiten, Transport- und Annahmeweg sowie Verfüllung und Nachweise eindeutig beschrieben sind. So werden Abweichungen früh sichtbar und als abgegrenzte Zusatzleistungen kalkulierbar.
